Donderdag 11 december in het Dorpspunt te Stompwijk.
Aanwezig adviesraad: Patrick Luk, Suzanne Huisman, Tini Lansbergen, Maarten van der Meer, Koen Quint en Bert Wolterbeek
Verslag: Claudia Bandel
Afwezig: Jurriaan van Ravesteijn
Aanwezig overig: +/- 30 personen
1. Opening en vaststellen notulen 25 september 2025.
Patrick Luk opent de vergadering.
Het verslag wordt ongewijzigd vastgesteld.
2. Spreekrecht – geen insprekers.
Er hebben geen insprekers gemeld voor het spreekrecht.
3. Bouw
Raoul Heij van Vidomes is aanwezig om de stand van zaken van het project Van Santhorststraat toe te lichten. Doelstelling is de bouw van 18 appartementen aan de Meerlaan/Van Santhorststraat. De appartementen zijn primair bedoeld voor jongeren in Stompwijk, het betreft sociale woningbouw.
Het concept dat tijdens een eerdere bijeenkomst is gepresenteerd is intern door Vidomes goedgekeurd. De stukken voor de aanvraag van de omgevingsvergunning zijn vandaag ingediend bij de gemeente.

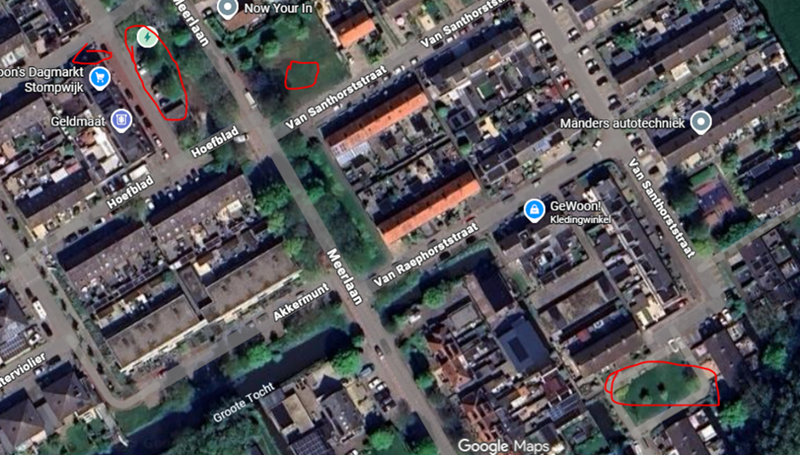

De initiële vraag aan Vidomes was 10-15 woningen, het zijn 18 kleinere (40-70m2) en betaalbare woningen geworden. Er komt een gemeenschappelijke binnentuin. Bij het complex zijn 8 parkeerplekken gepland, overige (12) plekken komen in de omgeving op gemeentegrond, zie tekening voor geplande locaties.

De huidige status: de gemeente heeft nu minimaal ca. 8 weken nodig voor onderzoek, na afronding hiervan komt het plan ter inzage. Vanaf dat moment kunnen inwoners de detailplannen ook inzien en indien nodig bezwaar indienen.
Er wordt een vraag gesteld of er niet bij de provincie gecheckt moet worden? Raoul geeft aan indien dit nodig is dit waarschijnlijk door de gemeente wordt gedaan en legt deze vraag voor aan de gemeente.
De woningen worden voorzien van een warmtepomp. De ventilator komt bovenop het gebouw. Geluid valt binnen de gestelde eisen.
Start bouw: gepland vanaf mei 2026 en afronding in augustus 2026. Door modulaire bouw gaat het bouwproces sneller en is overlast minder dan bij reguliere bouw. Een KPN trafo moet verplaatst worden. Stedin heeft het erg druk, de verplaatsing is nu gepland voor Q2-Q3 2026. Deze verplaatsing is randvoorwaardelijk om te kunnen starten met de bouw.
Bewoners uit Stompwijk hebben voorrang op deze woningen. De vraag wordt gesteld of er al criteria bekend zijn, ja: leeftijd tot 27 jaar en inkomen onder de grens voor sociale woningbouw. Dit bedrag is in 2026 €56.910 voor een meerpersoonshuishouden en €51.537 voor een eenpersoonshuishouden. Inschrijven bij Woonnet Haaglanden kan ongeveer vanaf 2 maanden voor oplevering.
https://www.woonnet-haaglanden.nl/inschrijven/inschrijven
Er vallen bij de bouw ook 4 parkeerplekken weg, dit is meegenomen in de berekening en bekend bij de gemeente. Nog in onderzoek voor een definitieve oplossing.
Op zorgen geuit door aanwezigen geeft de adviesraad aan eerder geadviseerd te hebben om geen 21 woningen te bouwen, dit gezien de parkeerproblematiek. Daarom is uiteindelijk besloten tot 18 woningen.
Raoul vraagt bij Vidomes of er al documentatie beschikbaar is om alvast te delen met inwoners. Zodra de adviesraad deze documentatie ontvangt zal dit op de website en in de DK gepubliceerd worden.
4. Nieuwe adviesraad 2026
Op 18 maart zijn er verkiezingen, de adviesraad is op zoek naar nieuwe leden. Heb je interesse, neem dan contact op met een van de leden voor meer informatie.
Er gaan diverse huidige leden stoppen dus er is dringend behoefte aan nieuwe enthousiaste leden. Via je rol kun je direct invloed uitoefenen op je eigen leefomgeving. Oplossingsgericht zijn is een gewenste eigenschap, om tot resultaten te kunnen komen.
De huidige structuur kost veel tijd. Daarom is nagedacht over een nieuwe structuur die minder tijd kost en efficiënter en effectiever werkt.

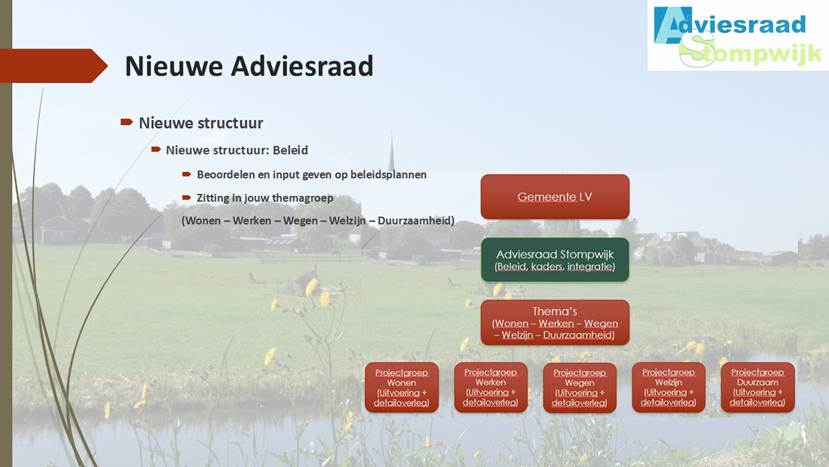

Er zijn diverse projectgroepen, zodat je je kunt inzetten voor die onderwerpen die jou aanspreken, zoals wonen, werken, welzijn, wegen/infrastructuur en duurzaamheid
Wil je helpen in de adviesraad of als projectgroep lid, meld je aan, of neem contact op voor meer informatie. Tijdbesteding is ca. 2 avonden in de maand.


5. Gebiedstafel
Dit is de vervanging van Stompwijktafel. Dit werkte niet goed, er kwam te weinig terug vanuit de gemeente. Daarom is de gebiedstafel bedacht. We zijn nu als pilotproject gestart om te kijken hoe we sneller en beter samen kunnen werken met de gemeente. Het verschil in de nieuwe werkwijze is dat alle betrokken partijen gelijktijdig aan tafel zitten.
Een voorbeeld: het groenbeheer langs het Hazenpad, Bij de Stompwijktafel zaten we alleen met directie en gemeentelijke opdrachtgever. Hier kwam weinig uit, er werd verwezen naar andere afdelingen (in dit geval groenbeheer). In de nieuwe situatie zitten alle stakeholders (gemeente, de omgeving, projectleider, etc.) samen aan tafel. Geen overbodige aanwezigen, maar alleen wie nodig is voor de juiste besluitvorming.
In Q1 2026 volgt detailontwikkeling van deze nieuwe samenwerking. In Q2 starten we met een eerste project. Deze planning is nog niet definitief.
6. Bouw
Zustersdijk:
weinig nieuws te melden, in januari dient de ontwikkelaar een plan in voor de volgende stap.
De Noort (Fontein):
Start verkoop in april, inschrijven kan via de website. Er zijn impressie foto’s beschikbaar. Begin volgend jaar volgt meer informatie en dan zal Niersman weer uitgenodigd worden om iets komen vertellen. Het betreft 27 woningen waarvan 8 sociale huur appartementen die komen aan de voorkant. Op de website van De Noort staat meer informatie. https://www.denoort.nl/


7. Bereikbaar Stompwijk status totaalproject
Er is weinig voortgang. Het definitief ontwerp wordt nog bekeken. Door drukte bij Stedin is er vertraging met trafo’s. Stedin wil t.z.t. bewoners informeren over de impact voor bewoners. Planning start werk maart 2026.
Kruispunten Veenpoldersweg/Westeinderweg: ontwerp is klaar en besloten om 2 smiley borden te plaatsen. Uitvoering gepland nog voor de kerst.
Veenpoldersweg/Huyssittersweg: ontwerp is goedgekeurd door hulpdiensten. Prijs voor uitvoering wordt aangevraagd. Tekeningen zijn bekend, maar onbekend of die al geplaatst zijn op de site van de gemeente. Advies om daar even bij projecten te kijken. https://www.lv.nl/projecten-stompwijk
8. Gebiedsprogramma
Dit is een onderdeel van de omgevingsvisie.
Planning informatie Gebiedsprogramma:
29 januari 2026 presentatie van 19:30 – 21:30 uur (inloop vanaf 19:00 uur).
Het zal dan specifiek gaan om Stompwijk.
Planning Omgevingsvisie:
6 januari beeldvormende raad
14 januari raadscommissie Omgeving
27 januari gemeenteraad (vaststelling Omgevingsvisie)
9. Website
Neemt u een kijkje op www.stompwijk.nl/adviesraad
10. Melden
Meldpunt op de website van Leidschendam-Voorburg: https://meldingen.lv.nl of bel 14 070.
Melden kan ook via de vernieuwde app Zo Gemeld. Deze is te downloaden via de appstore: https://apps.apple.com/us/app/zo-gemeld/id6463782066
of Google Play: https://play.google.com/store/apps/details?id=nl.delta10.signalen
Oproep blijf vooral melden! Bij telefonische melding vraag altijd om een meldnummer en noteer dit nummer.
11. Rondvraag
De volgende openbare adviesraadvergadering wordt aangekondigd via de DK en de website.
Vangrail:
Probleem met de houten vangrail N206 moet primair gemeld worden bij de provincie, maar advies is om dit ook te melden bij de gemeente.
Buslijn Stompwijk-LV:
De adviesraad geeft een update over de Buurtbus Stompwijk- LV. Dit is een langdurige discussie. Eind november eindelijk gesproken met de juiste stakeholders: Woej, EBS, MRDH, gemeente, Movares en de adviesraad.
Resultaat: MRDH wil 50% kosten dragen als de gemeente ook 50% draagt. De buslijn hoeft niet perse direct financieel dragend te zijn, het gaat om het invullen van een noodzakelijke behoefte van inwoners.
Huiswerk voor de adviesraad i.s.m. inwoners: welke opstap- en uitstapplekken willen wij? Dit moet in beeld gebracht worden en daarna kunnen concrete vervolgstappen genomen worden. Dit is een goed voorbeeld van hoe het proces in de gebiedstafel zou moeten lopen.
Er wordt nagedacht over tarieven en frequentie (evt. ca. 2 euro per rit, 6x per dag). Dit is nog niet besloten. PR wordt ook over nagedacht. Kosten/batenanalyse wordt momenteel uitgevoerd.
Aanloopfase is minimaal 3 jaar.
De vraag werd gesteld of dit wordt opgenomen in de routeplanner, dit is ook iets om mee te nemen.
Hoe kunnen mensen input leveren? Via mail naar de adviesraad of persoonlijk bij een van de leden.
Santhorststraat:
Een bewoner uit zorgen over de parkeerdruk rondom het nieuw te bouwen complex. Verlies is ca. 10 plekken. Volgens gemeente valt het mee, maar er is waarschijnlijk overdag gekeken, want ’s avonds is het wel erg druk qua parkeren. Bewoner zou graag zien dat er 6 woningen minder worden gebouwd, of nog liever een aantal sociale koopwoningen laagbouw. Dit is destijds ook besproken met de gemeente, maar er is uiteindelijk toch een andere keuze gemaakt.
Warmtelinq:
Er wordt een vraag gesteld of er nieuws is over Warmtelinq, al lang niks meer over gehoord. Suzanne checkt of er iets bekend is, zodra er nieuws is zal dit worden gemeld via de DK.
12. Sluiting
De vergadering wordt om 21:55 uur gesloten.
